Bedenken­anmeldung nach VOB

Wer nach VOB Bedenken anmeldet, will eine Entscheidung.

Ein Musterbrief stellt die Frage. Die Antwort holt er nicht ein.

Zwischen Anmeldung und Anordnung des Auftraggebers liegen die eigentlichen Hürden: Bedenken allein beim Architekten, keine Frist, die Antwort mündlich auf der Baubesprechung, eine wartende Kolonne und unangekündigter Mehraufwand.

Eine individuell entwickelte digitale Bedenkenanmeldung nach VOB führt den Schriftwechsel bis zur Entscheidung des Auftraggebers. Auf Wunsch geht die Anordnung von dort direkt in Ihre Nachtragsbearbeitung und Disposition.

  • Antwortfeld für die Entscheidung des Bauherrn
  • Frist zur Entscheidung automatisch gesetzt
  • Status je Bedenken: offen bis angeordnet
  • Zugang beim Auftraggeber mit Zeitstempel

Wir haben uns eine Regieberichtvorlage erstellen lassen und es hat alles sehr schnell geklappt. Formilo war jederzeit telefonisch erreichbar und Änderungen wurden fix umgesetzt. Vielen Dank, dass alles reibungslos geklappt hat. Wir kommen gerne jederzeit bei Bedarf auf Sie zurück und werden Sie auch weiterempfehlen.

Google
★★★★★
★★★★★

Helmut Schwaiger

Schwaiger Heizung Sanitär

Super Beratung und schnelle Bearbeitung unseres Anliegens. Vielen Dank für die gute Zusammenarbeit!

Google
★★★★★
★★★★★

Pauline Böttner

Uwe Böttner Maler- & Bodenlegerbetrieb

Schnelle und unkomplizierte Hilfe bei der Erstellung eines Abnahmeprotokoll. Vielen Dank.

Google
★★★★★
★★★★★

Ulrike Rieber

Rieber GmbH

Wir haben für unser Unternehmen, Formulare benötigt. Was soll ich sagen? Ultra schnelle und mega nette Bearbeitung von Formilo. Wir haben immer schon nach einer Lösung gesucht und nun gefunden. Ich kann nur jeden empfehlen, der beschreibbare PDFs benötigt, mit Formilo zu arbeiten. Absolute Empfehlung, wir kommen gerne wieder.

Google
★★★★★
★★★★★

Thomas Adam

Tom Style GmbH

Sehr gute Arbeit und Unterstützung durch Formilo und seinen Mitarbeitern!

Google
★★★★★
★★★★★

Klaus Vieweg

KJV Service-Technik& Vertrieb

Gute Arbeit. Stets freundlich. Schnelle Umsetzung. Immer wieder gerne.

Google
★★★★★
★★★★★

Birgit Zacharias

Logo Local

Bedenken nach VOB/B anmelden und Antwort einholen

Ohne geregelten VOB-Schriftwechsel

  • Die Kolonne steht, während die Bauzeit läuft
  • Die Mehrkosten der Wartezeit bleiben bei Ihnen hängen
  • Eine VOB-Bedenkenanmeldung, auf die keiner antwortet
  • Haftung für Mängel des Vorunternehmers
  • Streit mit der Bauüberwachung um Zusagen
  • Feierabende im Schriftwechsel mit dem Bauherrn

Mit professionellem Schriftwechsel

  • Bauleiter, die weiterbauen statt warten
  • Öffentliche Aufträge, die Sie gern annehmen
  • Anordnungen schwarz auf weiß, bevor gebaut wird
  • Nachträge, die vor der Ausführung stehen
  • VOB-Bedenkenanmeldungen, die ohne den Chef laufen
  • Inhaber mit Zeit für die nächste Ausschreibung

Die Bedenkenanmeldung nach VOB, die den Tatbestand kennt

Ein Musterbrief nach VOB wartet, bis jemand ihn richtig ausfüllt. Ihre programmierte Bedenkenanmeldung nach VOB arbeitet dabei mit: Sie ordnet zu, hängt Belege an und warnt, wo Gefahr besteht.

Unfallgefahren markiert

Betrifft ein Bedenken die Sicherung gegen Unfallgefahren, etwa am Gerüst, erfährt es die Bauleitung sofort.

KI ordnet Fall zu

Aus dem Diktat schlägt die KI den Tatbestand vor: zu frischer Putz des Vorunternehmers betrifft Leistungen anderer Unternehmer.

Spracheingabe an der Fassade

Der Maler spricht seinen Befund an der Schulfassade ein, etwa Ausblühungen im Putz – die Bedenkenanmeldung schreibt mit.

Bedenkenfälle aus der VOB/C

Was Abschnitt 3 der ATV Ihres Gewerks als Bedenkenfall nennt, wählen Sie als vordefinierten Textbaustein aus.

Belege am Bedenken

Fotos des Putzes, die Feuchtemessung und die Mindeststandzeit laut Hersteller hängen als Anlage an der Bedenkenanmeldung.

Fristerinnerung per Klick

Bleibt die Antwort aus, entsteht ein Erinnerungsschreiben an den Auftraggeber, das erneut auf drohende Mängel hinweist.

Wohin die VOB-Bedenkenanmeldung und die Antwort laufen

Als PDF an den Vertragspartner

Als PDF an den Vertragspartner

Jede Bedenkenanmeldung geht an den Auftraggeber, Architekt und Bauüberwachung in Kopie, mit Zugangsbeleg – die Basis, nicht das Ziel.

Anordnung in den Nachtrag

Anordnung in den Nachtrag

Ordnet der Auftraggeber eine Änderung an, landet sie per Schnittstelle als offener Nachtrag in Ihrem ERP – samt angemeldetem Mehraufwand.

Ein Vorgang in der Bauakte

Ein Vorgang in der Bauakte

Im Dateimanagement oder DMS bilden Anmeldung, Fotos und Anordnung eine Akte je Bauvorhaben – auch ein Gutachter findet Jahre später den ganzen Schriftwechsel.

Antwortzeiten auswertbar

Antwortzeiten auswertbar

Alle Bedenken landen in einer zentralen Datenbasis – wie lange Auftraggeber bis zur Entscheidung brauchen, zeigt die Auswertung, auch per KI.

Bautagebuch und Bauzeitenplan

Bautagebuch und Bauzeitenplan

Per API, Webhook oder Export (CSV, JSON, XML) erreicht jede Anordnung Ihr Bautagebuch und Ihre Terminplanung – die Kolonne wird umgeplant, bevor sie wartet.

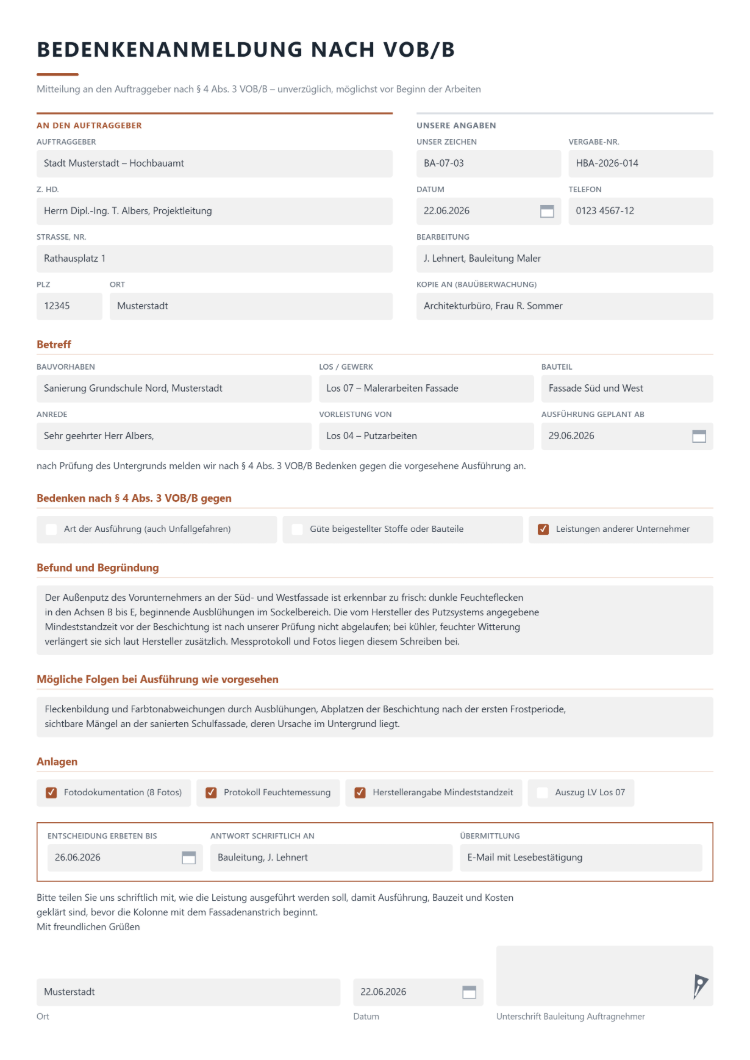

Bedenkenanmeldung nach VOB/B eines Malerbetriebs an die Kommune mit Adressfeld, Tatbestand nach § 4 Abs. 3 VOB/B, Befund zum Außenputz des Vorunternehmers und Fristfeld für die Entscheidung

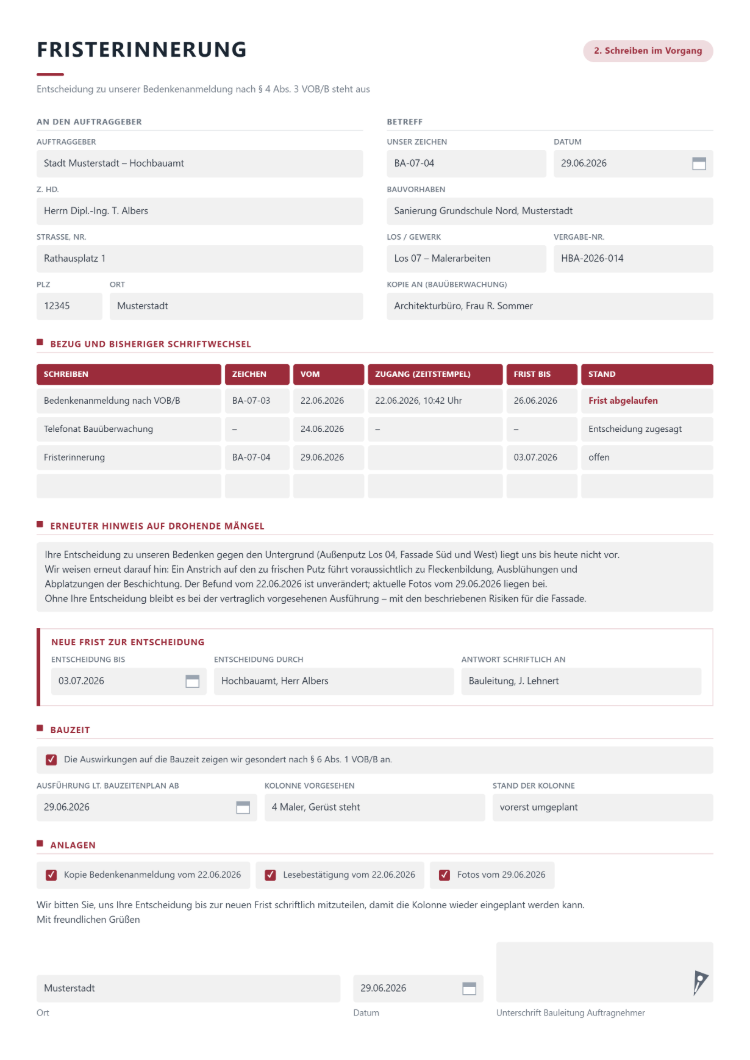

Fristerinnerung zur Bedenkenanmeldung nach VOB/B mit Tabelle des bisherigen Schriftwechsels, Zugang mit Zeitstempel, erneutem Hinweis auf drohende Mängel und neuer Frist zur Entscheidung

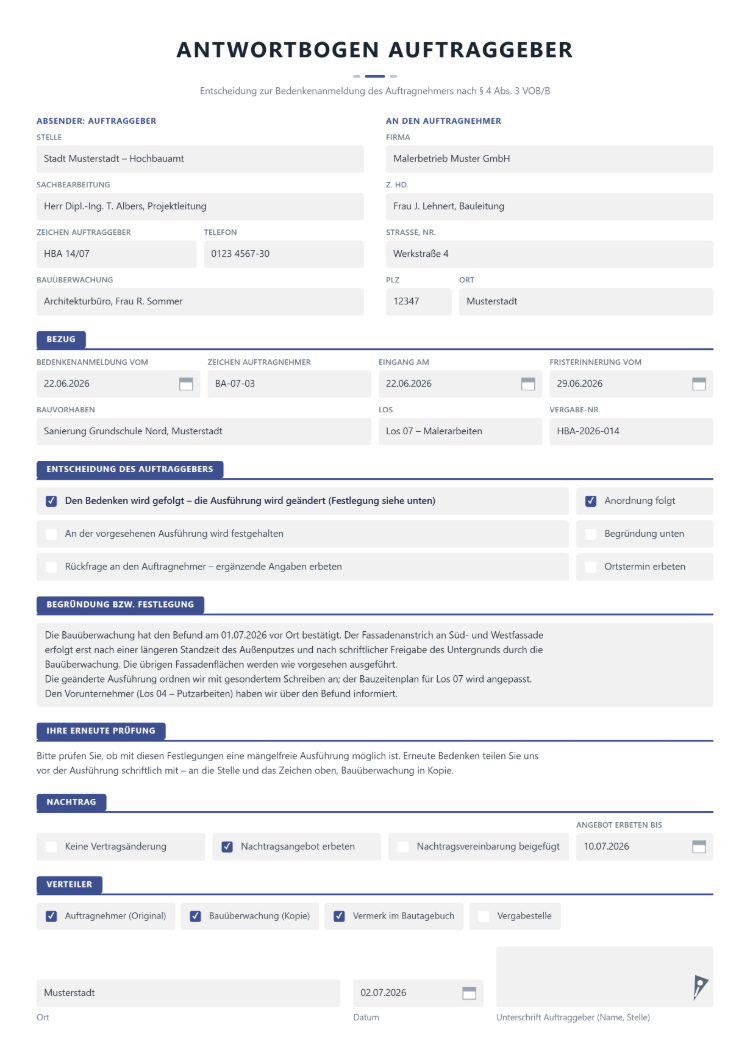

Antwortbogen des Auftraggebers als Antwort auf die Bedenkenanmeldung nach VOB mit Entscheidung, Begründung bzw. Festlegung, Aufforderung zur erneuten Prüfung und Nachtrag

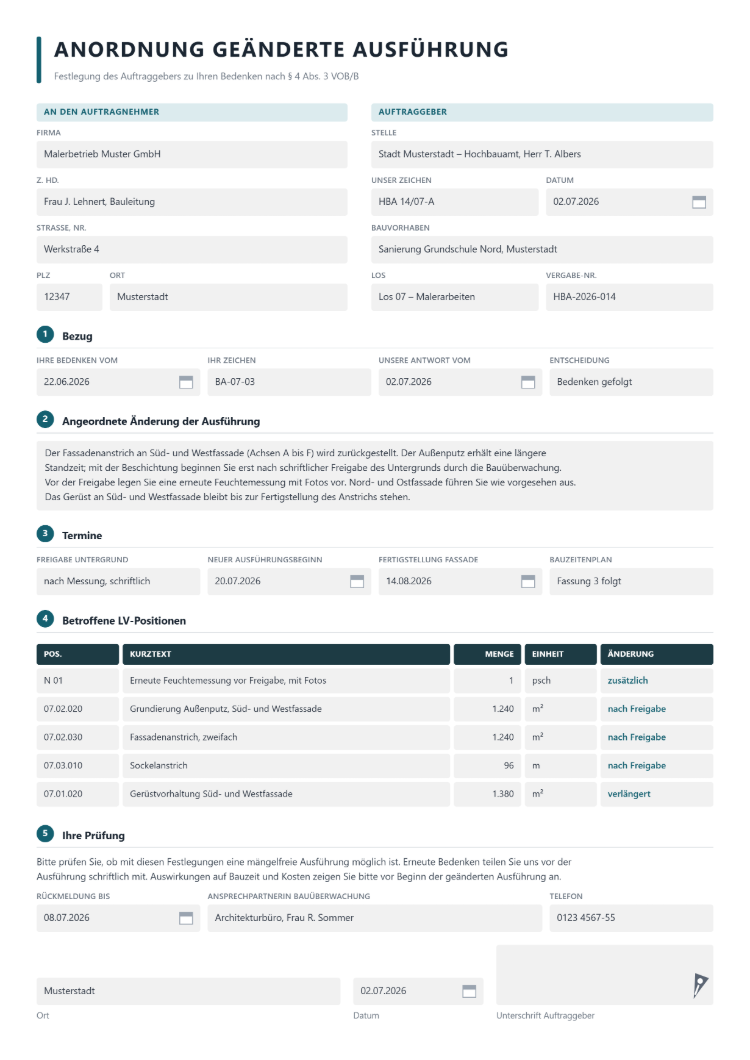

Anordnung der geänderten Ausführung durch den Auftraggeber nach der Bedenkenanmeldung nach VOB mit angeordneter Änderung, neuen Terminen und betroffenen LV-Positionen

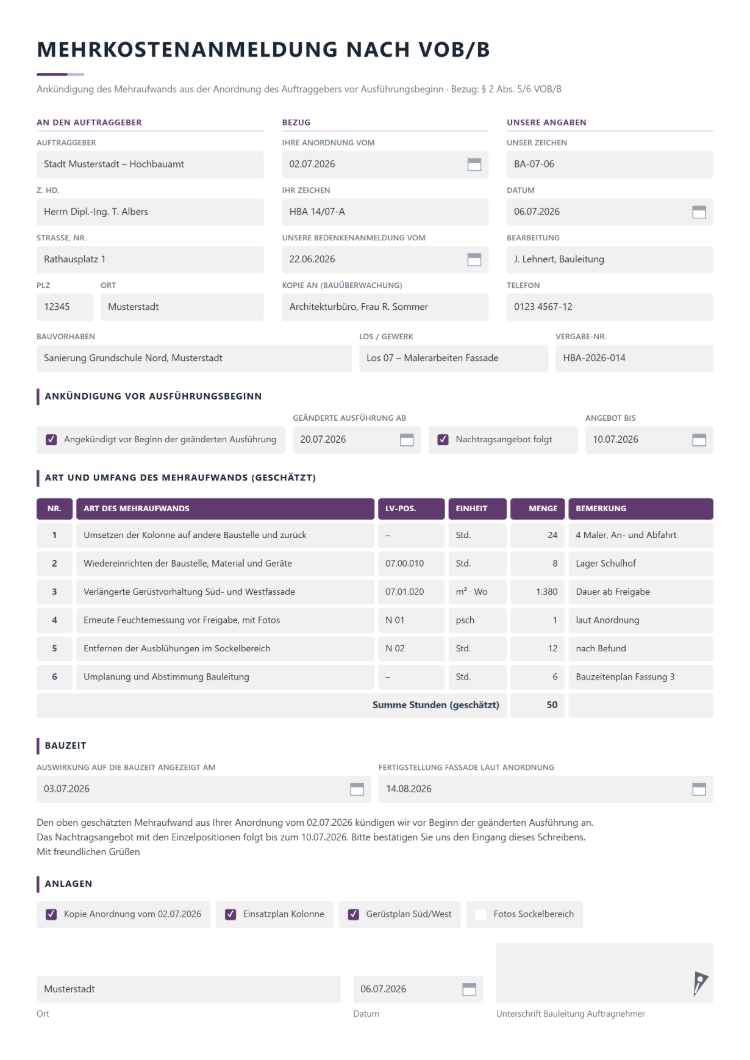

Mehrkostenanmeldung nach VOB/B mit Ankündigung vor Ausführungsbeginn, Tabelle des geschätzten Mehraufwands mit LV-Positionen und Hinweis auf das folgende Nachtragsangebot

Bedenkenanmeldung nach VOB in fünf Schreiben

Umgesetzt haben wir die Bedenkenanmeldung nach VOB als Briefformular eines Fassadenbauers: Adressfeld, Bauvorhaben im Betreff, Begründung zu Vorleistungen anderer Gewerke. Als Schriftverkehr entsteht sie in fünf Schreiben: Anmeldung mit Fristfeld, Fristerinnerung, Antwortbogen für den Auftraggeber, Anordnung der geänderten Ausführung und Mehrkostenanmeldung.

Vom ersten Brief an die Kommune bis zur Mehrkostenanmeldung: Jedes Schreiben Ihrer VOB-Bedenkenanmeldung trägt Ihren Briefkopf, Ihr Logo, Bezug und Frist immer an derselben Stelle.

Warum Ihre VOB-Bedenkenanmeldung von Formilo kommt

Wer Bedenken nach VOB anmeldet, hat eine Baustelle zu führen und keine Zeit, Musterbriefe zu vergleichen. Sie bekommen Ihre VOB-Bedenkenanmeldung fertig vom Spezialisten, samt Antwortweg zum Auftraggeber. Wie verlässlich das läuft, zeigen tausende Projekte in Deutschland, Österreich und der Schweiz.

Done-for-you mit Beratung

Wir denken Ihre Bedenkenanmeldung nach VOB vom Befund an der Baustelle bis zur schriftlichen Anordnung mit.

Festpreis vor Umsetzung

Fest kalkuliert, bis zu drei Korrekturschleifen im Preis enthalten.

Eigentum ohne Lizenzkosten

Ihre VOB-Bedenkenanmeldung gehört nach Fertigstellung Ihnen.

Fester Ansprechpartner

Eine Person, die Ihre Gewerke und Ihre Auftraggeber kennt.

Softwareentwicklerin programmiert die Bedenkenanmeldung nach VOB, auf dem einen Monitor der Code, auf dem anderen die Fristerinnerung mit neuer Frist zur Entscheidung

In drei Schritten zur VOB-Bedenkenanmeldung

Formilo-Berater erklärt im Online-Meeting, wie die Bedenkenanmeldung nach VOB entsteht
1.
Erstgespräch & Sichtung

Wir gehen Ihre Bauverträge, Gewerke und bisherigen Bedenken nach VOB durch und ordnen Funktionen und Aufwand offen ein.

2.
Festpreisangebot & Erstentwurf

Sie erhalten ein unverbindliches Festpreisangebot; nach Ihrem Auftrag testet Ihre Bauleiterin den ersten Entwurf im Baucontainer.

3.
Korrekturschleifen & Auslieferung

Bis zu drei Korrekturschleifen, dann geht die erste VOB-Bedenkenanmeldung hinaus – kleine Vordrucke oft binnen weniger Werktage.

Formilo-Berater erklärt im Online-Meeting, wie die Bedenkenanmeldung nach VOB entsteht

Nach der VOB-Bedenkenanmeldung: der ganze VOB/B-Schriftwechsel

Eine Bedenkenanmeldung nach VOB ist selten das letzte Schreiben auf einer Baustelle. Als Spezialist für individuelle Datenerfassung setzen wir den Schriftverkehr Ihrer VOB/B-Verträge um, von der Eingabe auf der Baustelle bis zur Abrechnung.

Warum individuell

Maler prüfen den Putz, Gerüstbauer die Verankerung, Betonbauer die Rüttelgassen – diese Bedenkenfälle bildet kaum ein Standardbaukasten ab.

Das ganze Thema, nicht nur die Vorlage

Nachtragsangebot, Stundenlohnzettel, Bautagebuch und Abnahmeprotokoll setzen wir als eigene Dokumente um – auf Wunsch bis zu einer größeren Softwarelösung.

Beratend, nicht nur ausführend

Wir schlagen vor, wie Antworten schneller kommen, statt nur Ihre VOB-Briefvorlage abzubilden.

Ausdrücklich verlangt die VOB/B das nicht. Schweigt er, gilt grundsätzlich die vereinbarte Ausführung, zu der Ihr Betrieb verpflichtet bleibt.

Grundsätzlich nicht; Ausnahmen sind etwa Verstöße gegen gesetzliche Bestimmungen oder Gefahr für Leib und Leben. Verzögert das Warten die Bauzeit, zeigen Sie das gesondert nach § 6 Abs. 1 VOB/B an.

Nicht automatisch. Je nach Fall kommen § 2 Abs. 5 oder 6 VOB/B, § 6 Abs. 6 VOB/B oder § 642 BGB in Betracht. Kündigen Sie den Mehraufwand vor der Ausführung an.

Ja. Ältere Fassungen der VOB/B zählten in Nummern, die geltende Fassung 2016 in Absätzen – gemeint ist dieselbe Bedenkenanmeldung.

Ja, wenn der Vertrag kein Formblatt vorschreibt: § 127 Abs. 2 BGB lässt die E-Mail bei vereinbarter Schriftform zu. Ohne die vereinbarte Form verneinte das OLG Düsseldorf 2024 die Haftungsbefreiung.

Ja. Ihre VOB-Musterbriefe und jede Antwort auf die Bedenkenanmeldung zeigen, welche Fälle bei Ihnen vorkommen.

Beratung im Besprechungsraum: Ein Berater zeigt am Wandbildschirm die Bedenkenanmeldung nach VOB/B mit Tatbestand nach § 4 Abs. 3 VOB/B und Frist zur Entscheidung

Was Auftragnehmer zur Bedenken­anmeldung nach VOB fragen

Wann und wie Bedenken nach § 4 Abs. 3 VOB/B angemeldet werden

Mit der Bedenkenanmeldung nach § 4 Abs. 3 VOB/B meldet der Auftragnehmer dem Auftraggeber schriftlich Bedenken gegen die Art der Ausführung, auch wegen der Sicherung gegen Unfallgefahren, gegen beigestellte Stoffe oder Bauteile oder gegen die Leistungen anderer Unternehmer – unverzüglich, möglichst vor Beginn der Arbeiten.

Typische Bedenkenfälle nennt Abschnitt 3 der ATV des Gewerks in der VOB/C, nicht abschließend: etwa Schimmel im Untergrund bei Tapezierarbeiten (DIN 18366) oder fehlende Bezugspunkte bei Mauerarbeiten (DIN 18330). Bedenken gegen Anordnungen regelt § 4 Abs. 1 Nr. 4 VOB/B: Auf Verlangen wird trotzdem ausgeführt.

Für Baumaßnahmen des Bundes sieht das Vergabe- und Vertragshandbuch (VHB) vor, dass die Entscheidung zu erklärten Bedenken dem Auftragnehmer schriftlich mitgeteilt wird; mündliche Bedenken werden im Bautagebuch nach VOB vermerkt. Viele Kommunen nutzen dessen Formblätter. Ändert die Entscheidung den Vertrag, folgt eine schriftliche Nachtragsvereinbarung.

Büromitarbeiterin und Maler eines Malerbetriebs sehen am Monitor die Antwort auf die Bedenkenanmeldung nach VOB: Der Auftraggeber ist den Bedenken gefolgt

Mit der VOB-Bedenkenanmeldung zur Entscheidung

Bei der Schulsanierung ist der Fassadenputz zu frisch, die Kommune ordnet schriftlich eine längere Standzeit an, Ihre Kolonne wechselt auf die nächste Baustelle, der Mehraufwand ist angemeldet: So endet eine Bedenkenanmeldung nach VOB, die bis zur Entscheidung führt. Im kostenlosen Erstgespräch zeigen Sie uns Ihren letzten Schriftwechsel; wir sagen, was möglich ist und was es ungefähr kostet.

Lieber direkt sprechen? Rufen Sie uns an oder schreiben Sie uns eine E-Mail – wir melden uns in der Regel am selben Arbeitstag.
